陕西省发改委关于组织开展绿电直连试点工作的通知(陕发改能新能源〔2025〕1036号)20250722

陕西省发改委关于组织开展绿电直连试点工作的通知(陕发改能新能源〔2025〕1036号)20250722

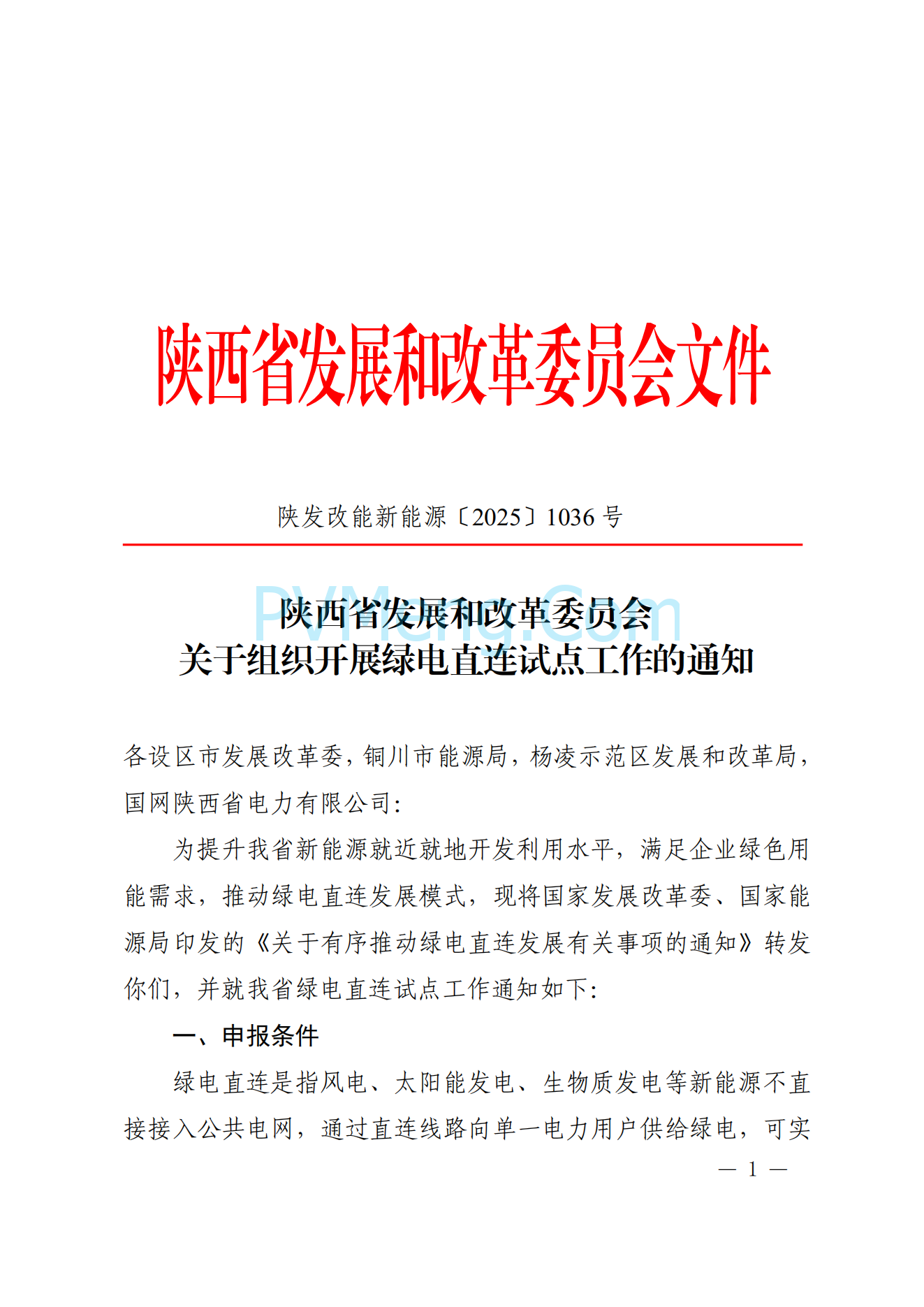

陕西省发展和改革委员会
关于组织开展绿电直连试点工作的通知

陕发改能新能源〔2025〕1036号

各设区市发展改革委,铜川市能源局,杨凌示范区发展和改革局,国网陕西省电力有限公司:
为提升我省新能源就近就地开发利用水平,满足企业绿色用能需求,推动绿电直连发展模式,现将国家发展改革委国家能源局印发的《关于有序推动绿电直连发展有关事项的通知》转发你们,并就我省绿电直连试点工作通知如下:

一、申报条件

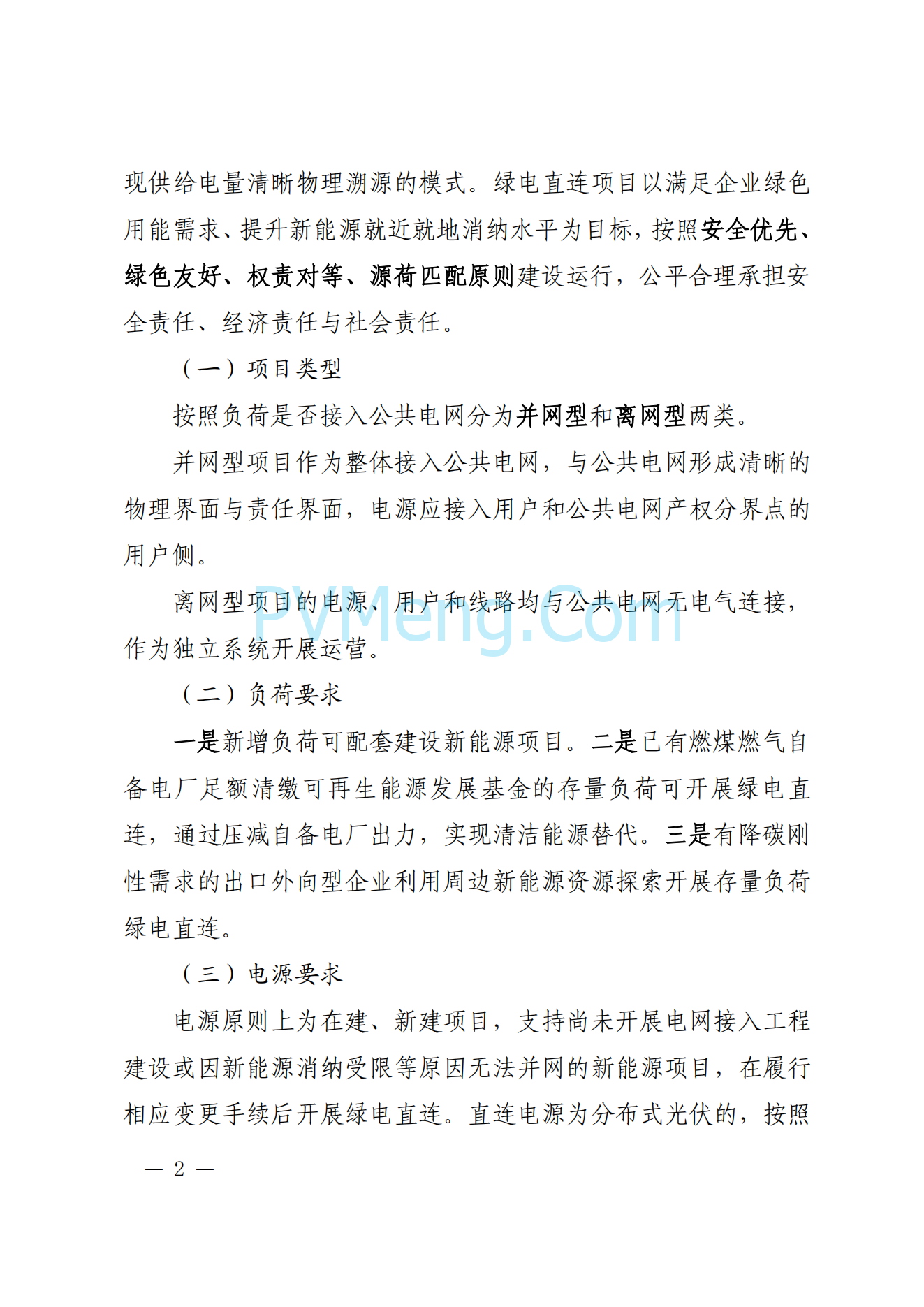

绿电直连是指风电、太阳能发电、生物质发电等新能源不直接接入公共电网,通过直连线路向单一电力用户供给绿电,可实现供给电量清晰物理溯源的模式。绿电直连项目以满足企业绿色用能需求、提升新能源就近就地消纳水平为目标,按照安全优先、绿色友好、权责对等、源荷匹配原则建设运行,公平合理承担安全责任、经济责任与社会责任。
(一)项目类型
按照负荷是否接入公共电网分为并网型和离网型两类
并网型项目作为整体接入公共电网,与公共电网形成清晰的物理界面与责任界面,电源应接入用户和公共电网产权分界点的用户侧。
离网型项目的电源、用户和线路均与公共电网无电气连接,作为独立系统开展运营,
(二)负荷要求
一是新增负荷可配套建设新能源项目。二是已有燃煤燃气自备电厂足额清缴可再生能源发展基金的存量负荷可开展绿电直连,通过压减自备电厂出力,实现清洁能源替代。三是有降碳刚性需求的出口外向型企业利用周边新能源资源探索开展存量负荷绿电直连。
(三)电源要求

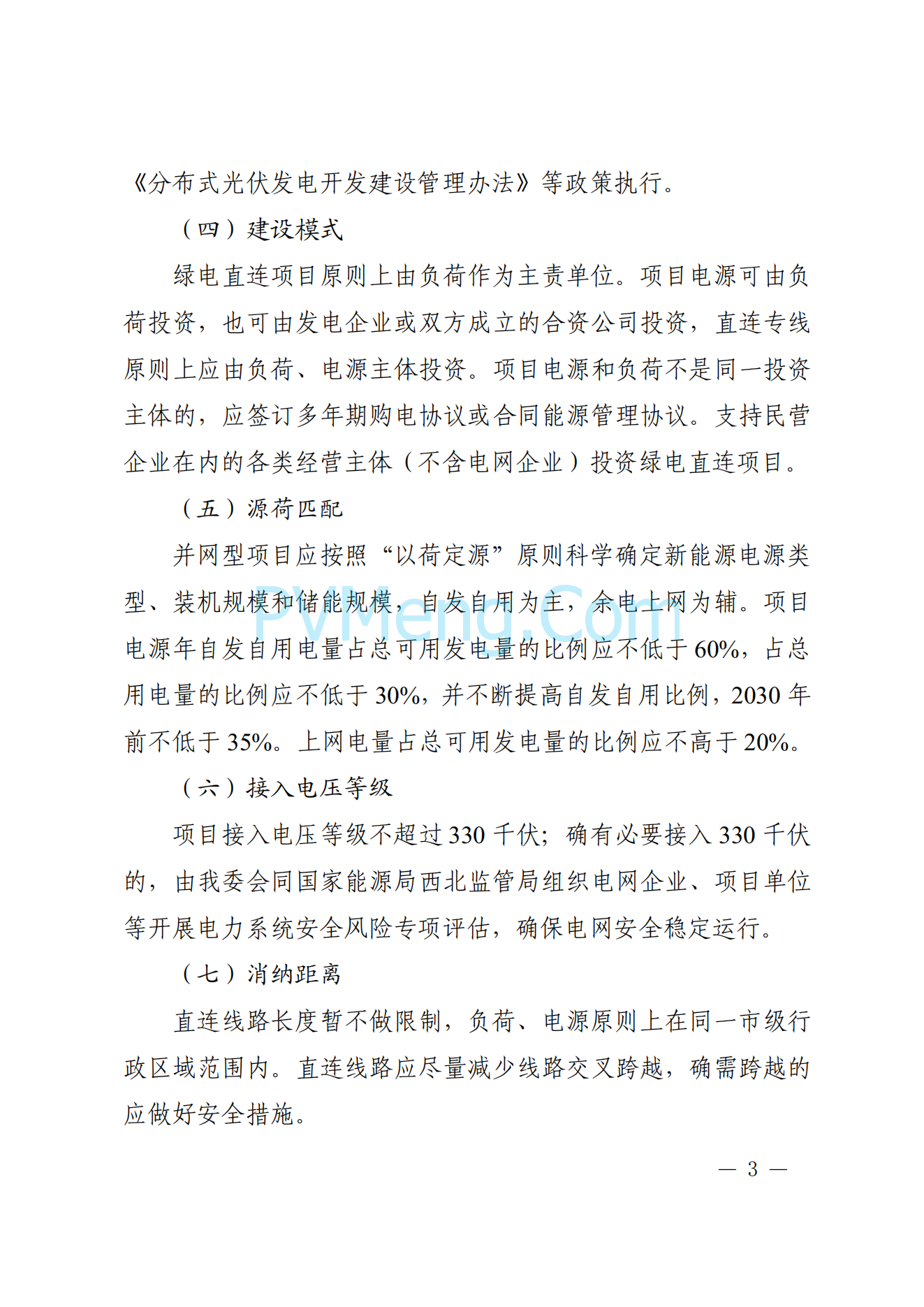

电源原则上为在建、新建项目,支持尚未开展电网接入工程建设或因新能源消纳受限等原因无法并网的新能源项目,在履行相应变更手续后开展绿电直连。直连电源为分布式光伏的,按照《分布式光伏发电开发建设管理办法》等政策执行。
(四)建设模式
绿电直连项目原则上由负荷作为主责单位。项目电源可由负荷投资,也可由发电企业或双方成立的合资公司投资,直连专线原则上应由负荷、电源主体投资。项目电源和负荷不是同一投资主体的,应签订多年期购电协议或合同能源管理协议。支持民企业在内的各类经营主体(不含电网企业)投资绿电直连项目

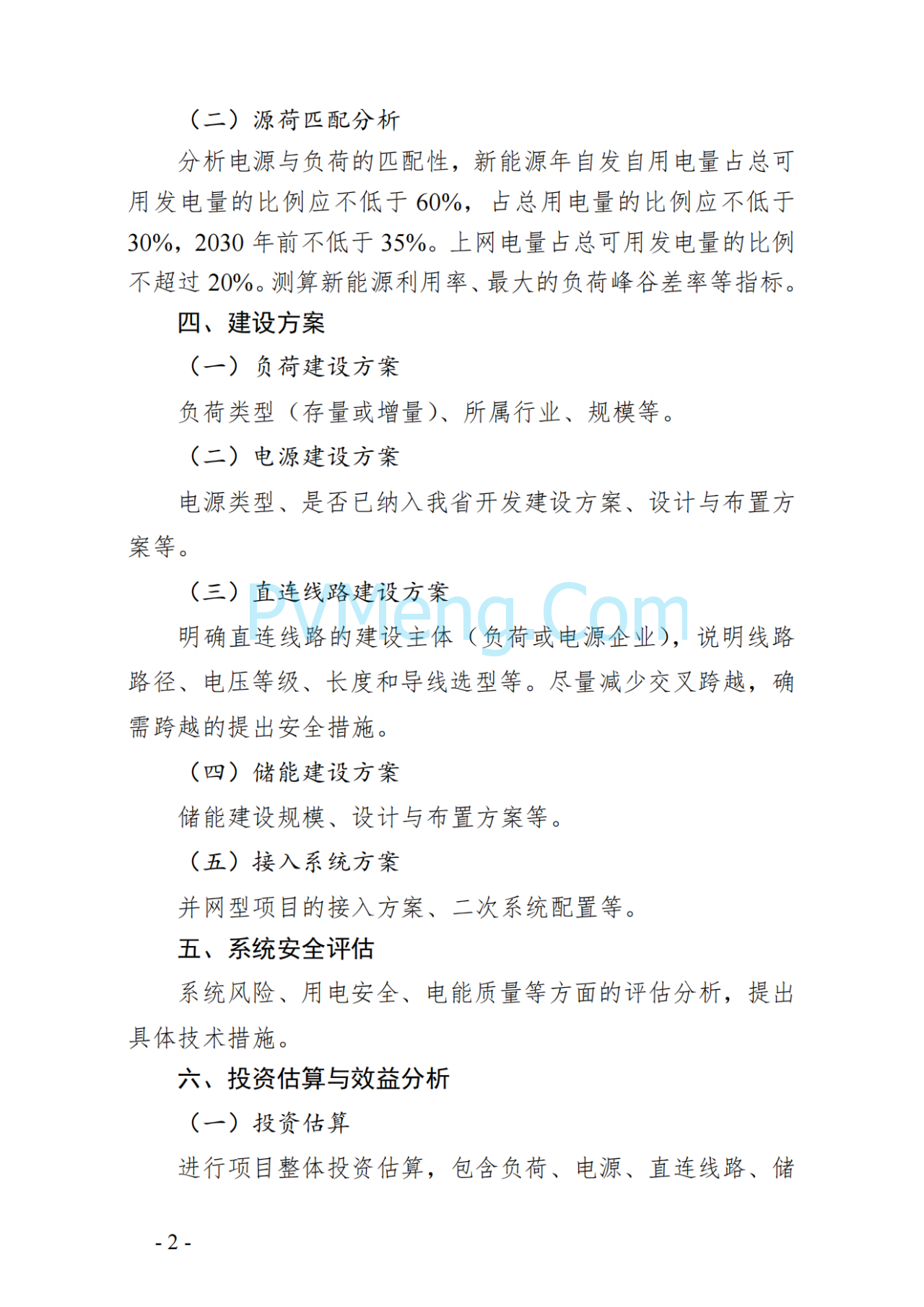

(五)源荷匹配
并网型项目应按照“以荷定源”原则科学确定新能源电源类型、装机规模和储能规模,自发自用为主,余电上网为辅。项目电源年自发自用电量占总可用发电量的比例应不低于60%,占总用电量的比例应不低于 30%,并不断提高自发自用比例,2030年前不低于 35%。上网电量占总可用发电量的比例应不高于 20%。
(六)接入电压等级
项目接入电压等级不超过330千伏;确有必要接入330千伏的,由我委会同国家能源局西北监管局组织电网企业、项目单位等开展电力系统安全风险专项评估,确保电网安全稳定运行。
(七)消纳距离
直连线路长度暂不做限制,负荷、电源原则上在同一市级行政区域范围内。直连线路应尽量减少线路交叉跨越,确需跨越的应做好安全措施。

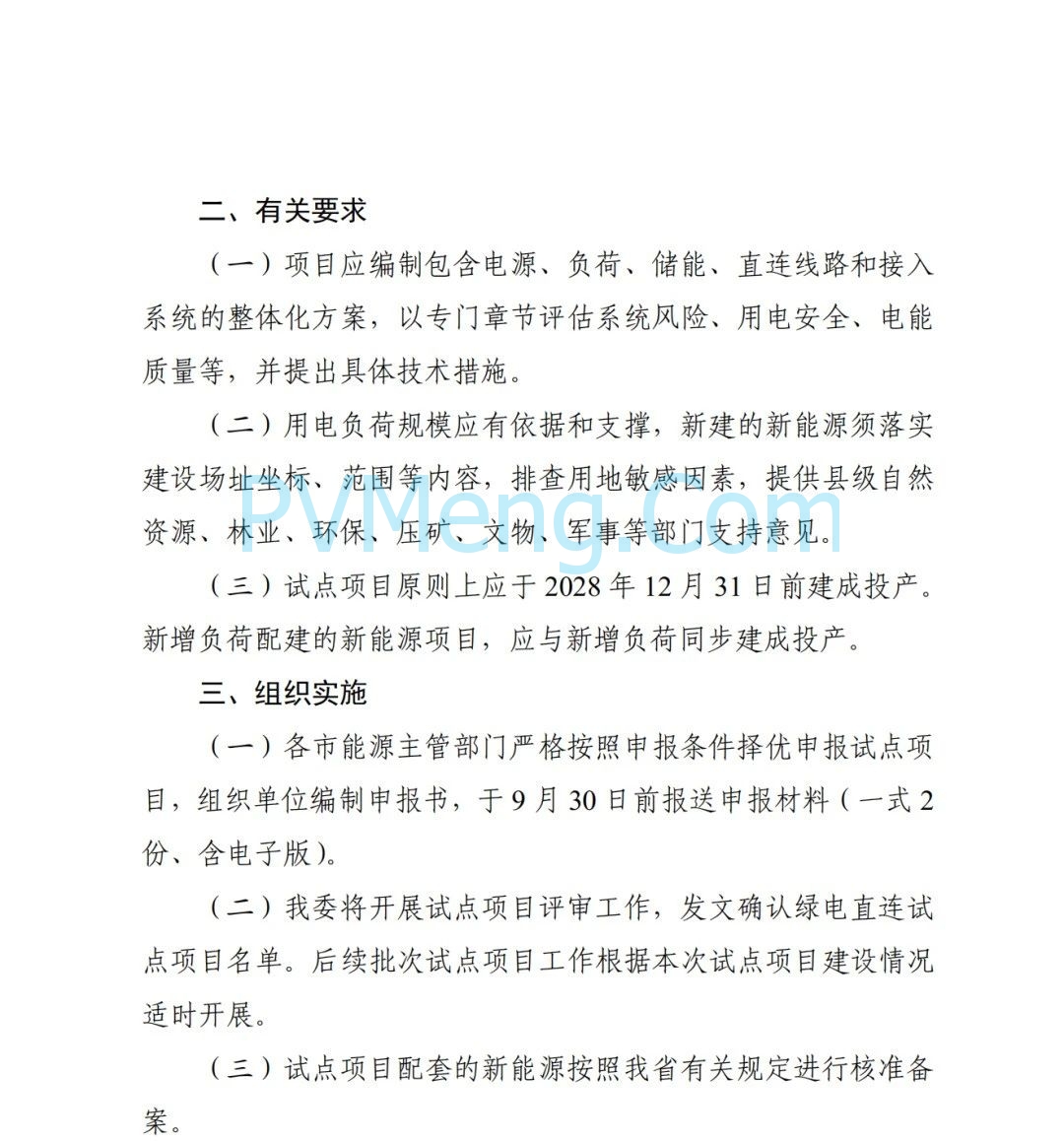

二、有关要求

(一)项目应编制包含电源、负荷、储能、直连线路和接入系统的整体化方案,以专门章节评估系统风险、用电安全、电能质量等,并提出具体技术措施
(二)用电负荷规模应有依据和支撑,新建的新能源须落实建设场址坐标、范围等内容,排查用地敏感因素,提供县级自然资源、林业、环保、压矿、文物、军事等部门支持意见。
(三)试点项目原则上应于2028年12月31日前建成投产新增负荷配建的新能源项目,应与新增负荷同步建成投产

三、组织实施

(一)各市能源主管部门严格按照申报条件择优申报试点项目,组织单位编制申报书,于9月30日前报送申报材料(一式2份、含电子版)。
(二)我委将开展试点项目评审工作,发文确认绿电直连试点项目名单。后续批次试点项目工作根据本次试点项目建设情况适时开展。

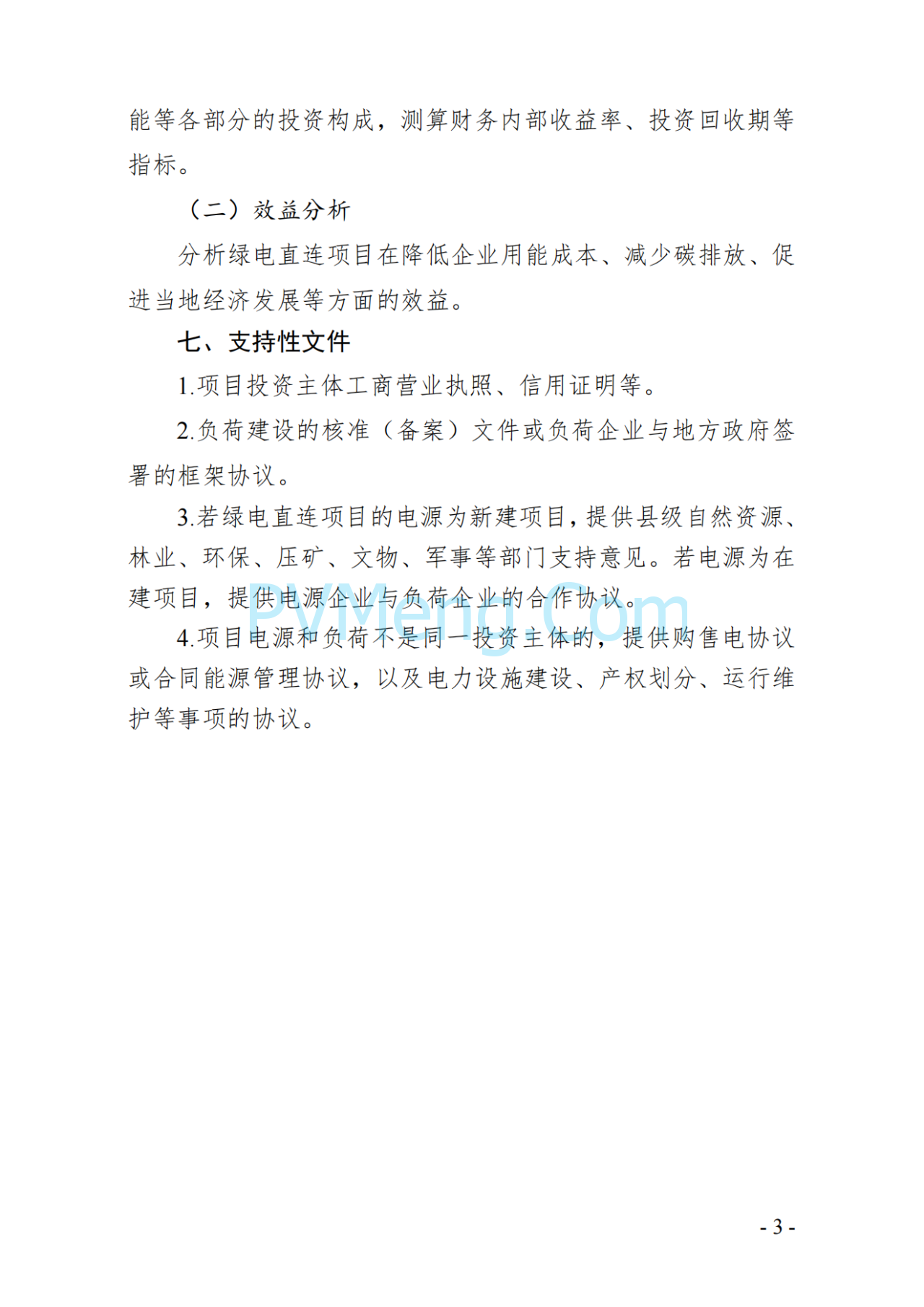

(三)试点项目配套的新能源按照我省有关规定进行核准备案。

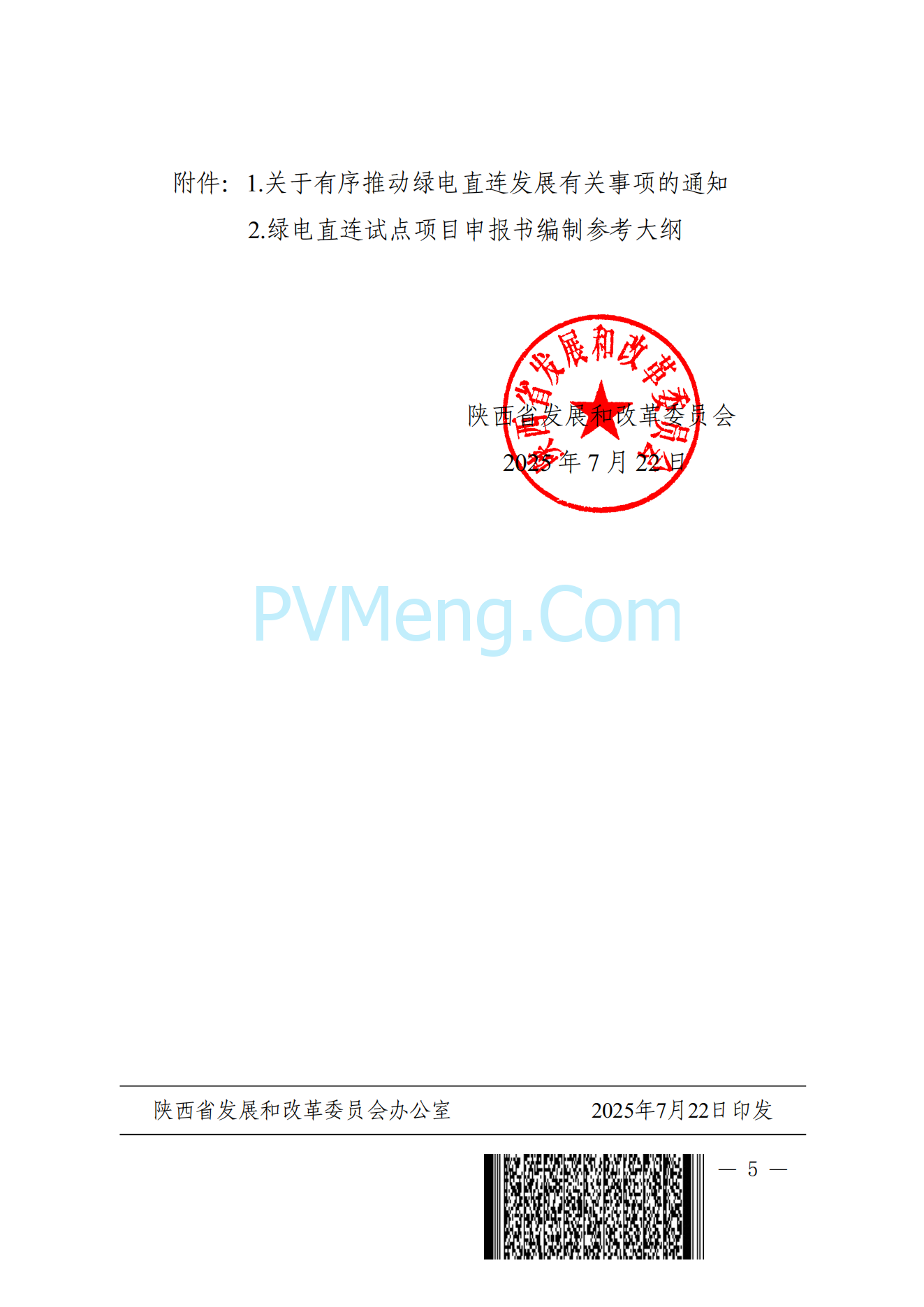

附件:1.关于有序推动绿电直连发展有关事项的通知

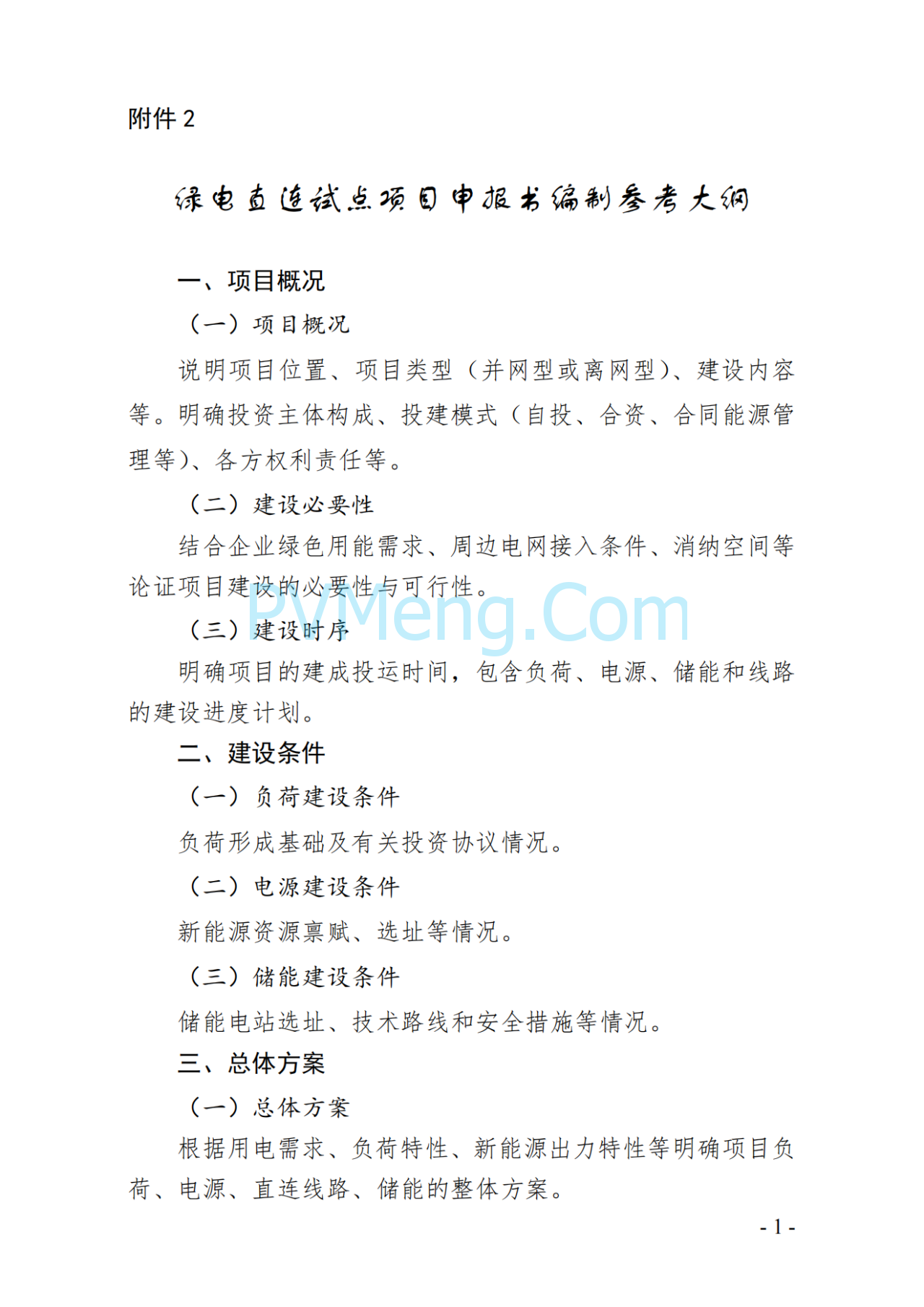

2.绿电直连试点项目申报书编制参考大纲

陕西省发展和改革委员会
2025年7月22日



附件


☛☞陕西省能源☜☚
陕西省能源文件


陕西省风光储项目信息汇总

陕西省发改委关于印发陕武直流一期外送新能源项目优选工作方案的通知(陕发改能新能源〔2021〕1446号)20210923
纳入本次竞争性配置的陕武直流一期项目共390万千瓦,其中集中式风电项目200万千瓦、普通地面光伏项目190万千瓦。
基地600万千瓦项目需同步配套项目装机容量10%且不低于2小时的电化学储能系统,电化学储能集中式建设,采取共建共享或购买服务的方式配置,与风电、光伏项目同步建成投产。
关于渭南市新能源基地风电光伏发电项目配置结果的公示20210923
*根据专家评分,确定了排名靠前的13个项目共计150万千瓦纳入渭南市新能源基地(其中风电4个共40万千瓦,光伏8个共100万千瓦,风光互补1个共10万千瓦)。
公示时间为2021年9月23至2021年9月27日。
陕西省发改委关于公布2021年保障性并网规模竞争性配置结果的通知(陕发改能新能源〔2021〕1388号)20210914
综合考虑确定了55个项目共计607万千瓦纳入2021年陕西省风电、光伏发电项目保障性并网规模(其中风电9个88万千瓦,光伏46个519万千瓦);
公示时间为2021年9月7至2021年9月13日。

本文来自陕西省发展和改革委员会,本文观点不代表光动百科|PVMeng.com立场,转载请联系原作者,原文链接https://sndrc.shaanxi.gov.cn/

(2)
GD WPJ的头像GD WPJ百科编辑
上一篇 2025年7月21日 下午2:39
下一篇 2025年7月22日 上午9:28

关联阅读
